Theo dự báo tình hình cấp điện trên địa bàn tỉnh trong những năm tiếp theo sẽ gặp khó khăn vế nguồn điện và có nguy cơ cao phải tiết giảm điện năng vào mùa nắng nóng năm 2024. Để bảo đảm cung ứng điện phục vụ phát triển kinh tế, xã hội (KT - XH) và sinh hoạt của nhân dân, ngành Điện đang tập trung đẩy nhanh tiến độ thi công, sớm đưa các công trình, dự án đi vào hoạt động đúng kế hoạch, nâng cao năng lực cung cấp điện trên địa bàn.

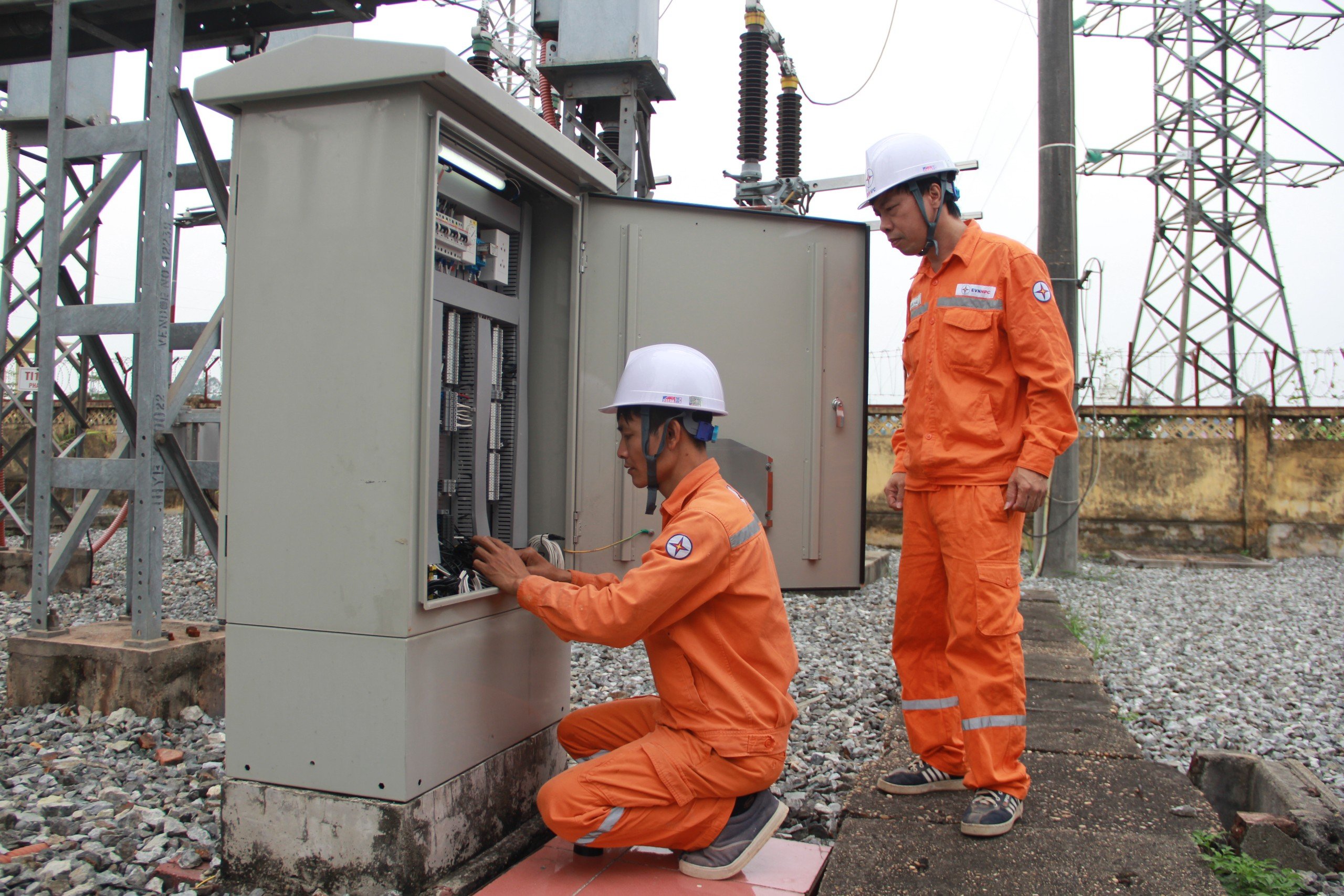

Nhân viên PC Vĩnh Phúc thường xuyên kiểm tra, theo dõi tình hình vận hành của hệ thống lưới điện.
Vĩnh Phúc được cấp điện từ TBA 220kV Vĩnh Yên (2x250MVA), Vĩnh Tường (1x250MVA) và các đường dây 110kV liên kết với lưới điện thành phố Hà Nội và tỉnh Phú Thọ. 9 tháng đầu năm 2023, Pmax toàn tỉnh đạt 860MW tăng 7,4% so với năm 2022. Công suất cực đại trên địa bàn tỉnh đã vượt nhiều so với công suất đặt các MBA 220kV trên toàn tỉnh. Tỷ lệ Pmax/Sđặt các MBA 220kV lên tới 115% (860MW/750MVA). Điện thương phẩm 9 tháng đầu năm 2023 đạt 2,990 tỷ kWh tăng 5,43% so với cùng kỳ.
Theo nhận định của Bộ Công thương, năm 2024, miền Bắc có thể gặp khó khăn trong việc cung ứng điện ở một số thời điểm trong mùa nắng nóng, với mức thiếu điện tối đa là 1.770 MW khiến việc cắt giảm công suất điện trên địa bàn tỉnh là khó có thể tránh khỏi.
Mặt khác, trong trường hợp miền Bắc không xảy ra thiếu điện, lưới điện 110kV trên địa bàn tỉnh cũng khó đảm bảo cấp điện, đặc biệt tại khu vực tập trung các khu công nghiệp như Bình Xuyên, Tam Đảo và Tam Dương.
Thực tế hiện nay, tại Vĩnh Phúc còn 3 huyện: Tam Dương, Yên Lạc và Sông Lô chưa có trạm biến áp 110kV riêng; việc cấp điện cho phụ tải ở địa bàn 3 huyện trên đang thực hiện trên đường dây trung áp từ các trạm biến áp 110kV Lập Thạch, Hội Hợp, 220kV Vĩnh Tường nối cấp. Hiện, các trạm biến áp này thường xuyên vận hành đầy tải, bán kính cấp điện xa nên không bảo đảm cấp điện cho các phụ tải.
Đảm bảo cấp điện phục vụ phát triển KT - XH của tỉnh, thời gian qua, UBND tỉnh đã ban hành các văn bản chỉ đạo việc cung ứng điện trên địa bàn, ứng phó với tình hình thiếu điện. Các sở, ngành, địa phương đã quan tâm tổ chức nhiều hội nghị, ban hành nhiều văn bản tháo gỡ khó khăn, vướng mắc về quy hoạch, hướng tuyến, chuyển đổi mục đích sử dụng đất, bồi thường giải phóng mặt bằng nhằm đẩy nhanh tiến độ thi công công trình điện.
Ngành điện cũng đã và đang tập trung đẩy nhanh tiến độ, đóng điện các công trình dự án theo đúng kế hoạch đề ra. 9 tháng năm 2023, Tổng công ty Điện lực miền Bắc (EVNNPC) đã đóng điện đưa vào vận hành các dự án TBA 110kV 110kV Bá Thiện và nhánh rẽ; lắp đặt MBA T2 TBA 110kV Bá Thiện; đường dây và TBA 110kV Đồng Sóc; lắp đặt MBA T2 TBA 110kV Tam Đảo, nên các MBA 110kV vận hành chưa bị quá tải.
Hiện, Tập đoàn Điện lực Việt Nam và các đơn vị thành viên đang triển khai 7 dự án có tính chất nguồn điện (220kV, 500kV) để cấp điện cho phụ tải trên địa bàn tỉnh; 23 dự án lưới điện 110kV, trong đó có 15 dự án đang thực hiện thi công và 8 dự án đang chuẩn bị đầu tư.
Tuy nhiên, trong quá trình triển khai một số công trình điện còn gặp không ít khó khăn, thực hiện chậm so với kế hoạch, trong đó có những công trình đặc biệt quan trọng ảnh hưởng đến an toàn vận hành, độ tin cậy cung cấp điện của tỉnh như đường dây 220kV Việt Trì - Tam Dương - Bá Thiện và TBA 220kV Bá Thiện; trạm 500kV Vĩnh Yên và đường dây đấu nối; đường dây và TBA 110kV Tam Dương; dự án đường dây 110kV Lập Thạch - Tam Dương…
Nguyên nhân khiến các công trình điện chậm tiến độ do các chủ đầu tư chưa thực sự sát sao, linh hoạt trong quá trình triển khai dự án; các sở ngành, địa phương trên địa bàn tỉnh chưa thực sự quan tâm, hỗ trợ, chưa tập trung, quyết liệt trong việc giải quyết các khó khăn, vướng mắc trong quá trình đầu tư dự án điện.
Đặc biệt, ở một số địa phương, mặc dù đã được UBND tỉnh chỉ đạo nhiều lần nhưng công tác bồi thường, giải phóng mặt bằng vẫn chưa được hoàn thành, gây chậm tiến độ thi công.
Đáp ứng khả năng truyền tải, phân phối điện đảm bảo cung ứng phục vụ phát triển KT - XH, thời gian tới, các chủ đầu tư công trình điện cần chủ động, linh hoạt hơn trong quá trình triển khai xây dựng, đặc biệt trong công tác bồi thường, giải phóng mặt bằng.
Tăng cường sự hỗ trợ, phối hợp giữa các sở, ngành, Tập đoàn Điện lực Việt Nam, các đơn vị thành viên để kịp thời giải quyết các khó khăn, vướng mắc trong quá trình triển khai nhằm đẩy nhanh tiến độ, kịp đóng điện vận hành các công trình, lưới điện, nhất là các dự án/cụm dự án được Sở Công thương xác định là các công trình quan trọng, cấp bách liên quan trực tiếp đến việc cung cấp điện trong năm 2024.
